某超大型河口挡潮闸项目

An Ultra-Large Estuary Tidal Gate Project

面对防洪、通航与超大尺度机械系统的复合约束,从机械与金属结构侧参与技术路线比选、系统设计、工程计算与仿真验证,并通过跨专业协作与技术沟通,推动方案在技术论证、计算校核、运行可靠性与工程可实施性之间逐步收敛。

Hydraulic machineryComplex mechanical systemsStructural designSimulation-informed designCross-disciplinary collaboration
总体布置渲染图
01

工程目标与约束

Goals & Constraints

河口挡潮闸既要在极端潮位下承担挡潮防洪功能,也要尽可能维持日常通航和河道水动力条件。对于超大尺度活动闸门,门型选择不仅决定结构传力、驱动与支承体系,也会直接影响施工组织、运行控制和长期维护方式。

项目目标是在防洪、通航、水动力、制造安装、场地施工、运行安全与维护等约束之间,论证兼顾可靠性与工程可实施性的系统方案,并将复杂条件转化为可比较的技术路线、可设计的机械系统和可验证的工程判断。

02

职责与贡献

My Role

参与门型技术路线比选与机械系统方案设计,承担部分结构图纸、三维建模、关键子系统方案及相关计算与校核工作。

负责外部仿真协作与模型输入,对齐模型简化、关键区域、网格、边界设置和后处理方向,参与结果分析与校核,为设计方案判断提供依据。

在明确并对齐相关输入、输出与技术接口的基础上,同水工、电气、施工、航运等专业或部门协作推进整体方案,并将机械与金属结构侧的方案内容整理纳入综合汇报材料。

03

技术路线比选

Concept Selection

门型比选围绕功能、运行可靠性、传力路径、水动力适应性、制造安装、检修维护及系统风险展开。

综合比选后,主推方案采用浮体双开一字门。相比需要多级推拉、复杂折叠或长期悬挂的方案,该方案在超大跨度条件下具有相对简洁的运行链条和清晰的挡水传力路径,对通航净空与泥沙条件的适应性更好,并在制造安装、维护检修和启闭设备可实现性之间取得更均衡的工程表现。

方案选择的落点是整体均衡——在多重约束下权衡整体风险、工程经济性与实施可行性,形成各方都能接受的系统方案。

门型方案运行链条挡水传力通航与泥沙适应制造与安装检修维护
提升 / 悬挂类
多级推拉类
折叠 / 翻转类
浮体双开一字门主推

● 较优 · ◐ 居中 · ○ 较弱 — 定性比较示意,已脱敏,不构成工程结论

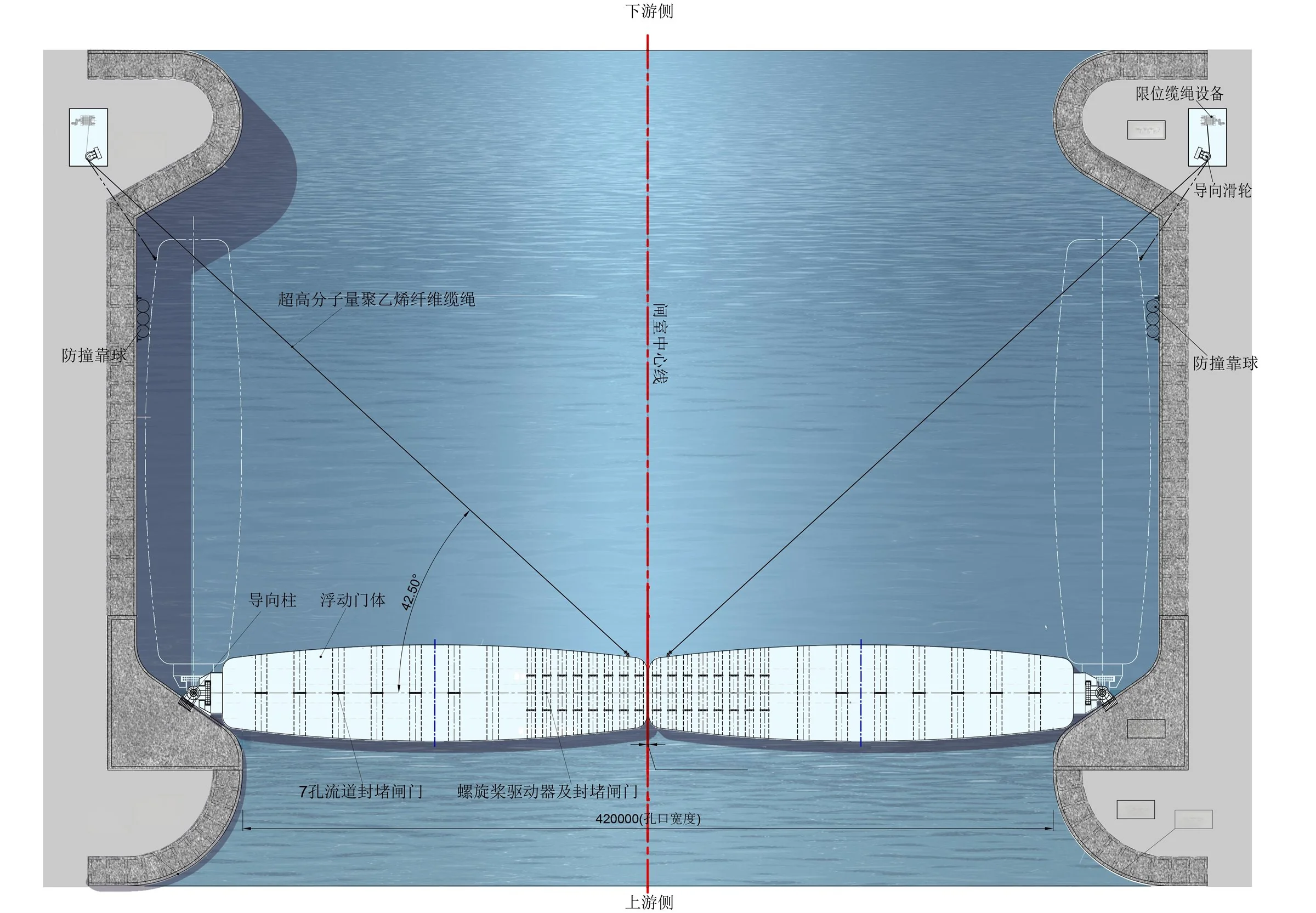

平面示意图
04

机械系统设计

Mechanical System Design

具体机械系统设计围绕“漂浮启闭”“沉底挡水”两类核心状态及其转换过程展开:

常态开启

挡潮关闭
01

漂浮启闭

门体依靠浮力保持漂浮,通过驱动系统完成旋转;流道与小门用于调节水流连通性,支铰与导向结构约束运动路径。

02

下沉定位

门体旋转到位后,通过调节水舱控制下沉与姿态,并由支铰、限位缆绳和导向结构共同完成定位和稳定控制。

03

沉底挡水

门体下沉至底部支承后,依靠结构自重、压载、底部支承和摩擦作用抵抗水平水压力,形成稳定的挡水传力链条。

围绕上述过程,系统设计进一步落实到结构外形与内部空间布置、流道、水舱、驱动、支铰、底部支承等具体对象,并形成相应的结构图纸、三维模型、子系统方案及计算校核成果。

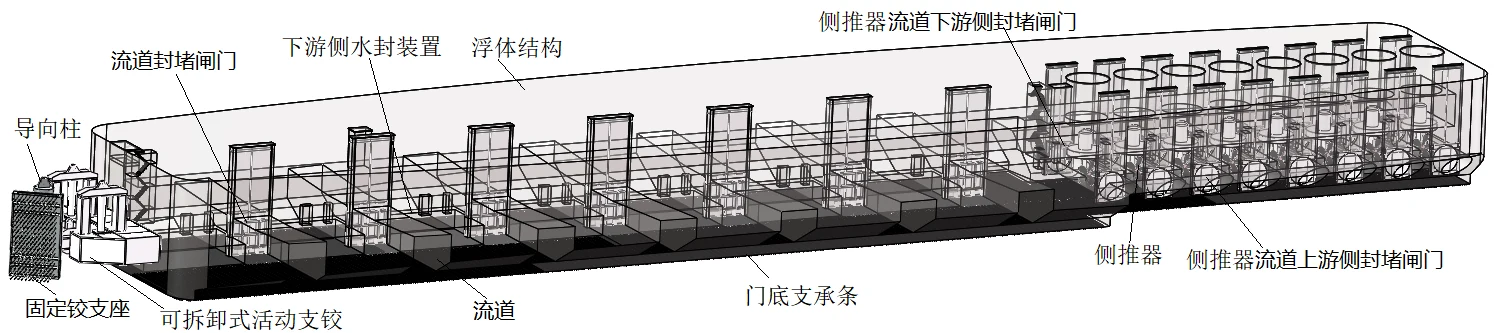

浮体门结构示意图
05

工程分析与验证

Analysis & Validation

计算与仿真围绕门体能否可靠启闭、准确定位和稳定挡水展开。相关结果主要进入三类设计判断:

启闭与驱动边界

闭合角度和水流条件会改变门体阻力及驱动需求,据此识别启闭过程中的控制工况,并校核驱动能力与运行边界。

水动力控制

底部间隙和流道小门状态会影响门体两侧压力差与运行阻力,因此需要同驱动配置和启闭策略共同判断。

结构与稳定性

门体、支铰、连接结构和底部支承的受力与变形分析,与抗滑、抗倾覆等稳定性校核共同支撑关键结构和传力链条判断。

外部仿真协作以机械模型和设计问题为输入,对齐模型简化、关键区域、网格、边界设置与后处理方向。计算结果经过分析与校核后,进一步转化为驱动、支承、结构布置和运行策略等设计依据。

06

项目产出

Project Deliverables

在机械与金属结构工作范围内,项目形成了门型技术路线比选、主推机械系统方案、结构图纸、三维模型、关键子系统方案、相关计算与校核,以及纳入综合汇报的技术内容,构成从方案判断、具体设计到分析验证和跨专业交付的完整工作链。

已脱敏,不含原始图纸与工程参数

07

可复用的方法

What Carries Over

让方案从约束里长出来

将多重工程约束转化为相互协同的机械系统和关键子系统。

风险得先在计算里现形

结合设计、计算与仿真,识别关键风险并形成可实施的解决方案。

协作从定义接口开始

明确不同专业与外部团队之间的输入、输出和技术接口。

把复杂的事讲清楚

将复杂方案、分析结果与风险判断组织为清晰的技术成果。
